Bautagebuch

Mit diesem „Bautagebuch“ möchten wir die Entstehung unserer WKA dokumentieren und unsere Genossen über den Baufortschritt auf dem Laufenden halten.

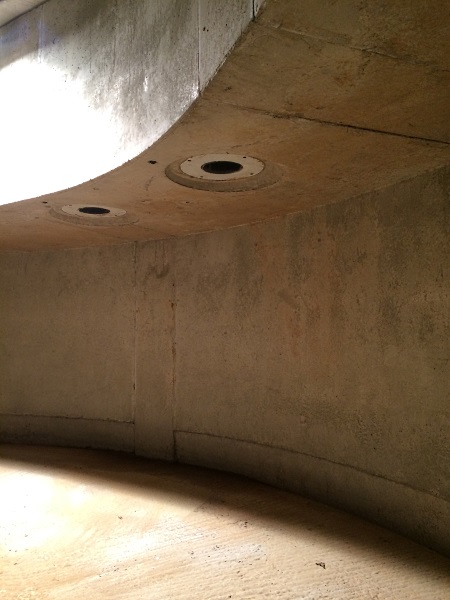

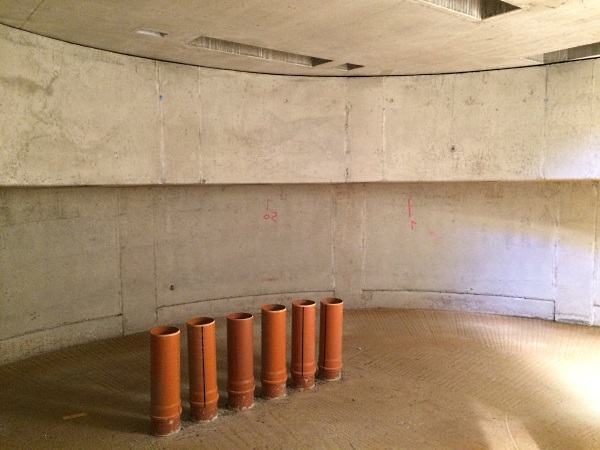

22. Mai 2017

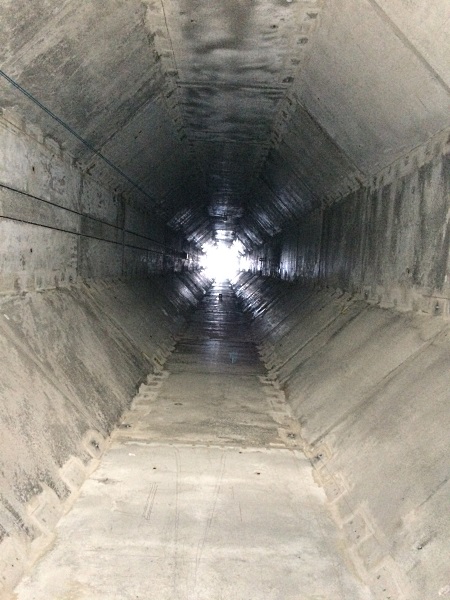

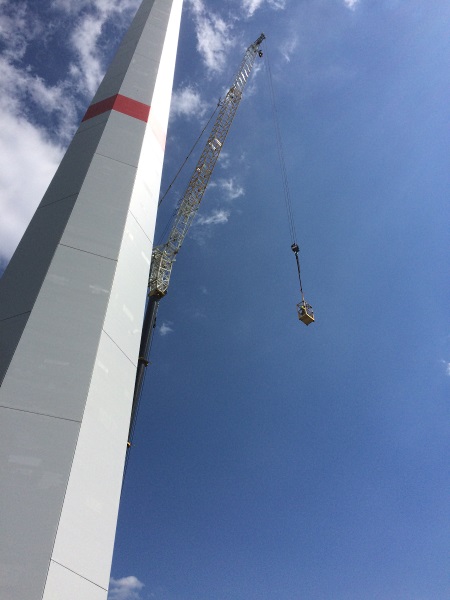

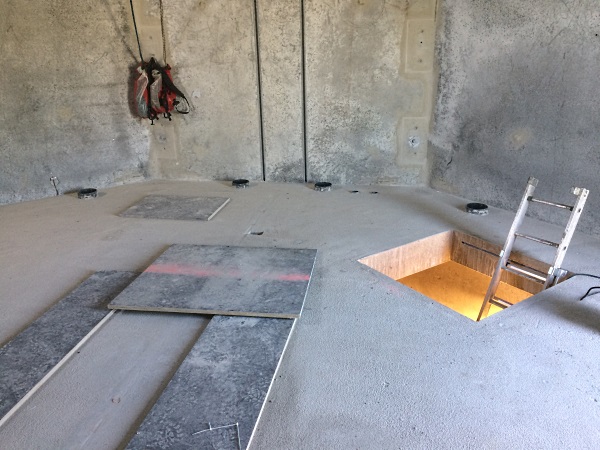

Turmbegutachtung

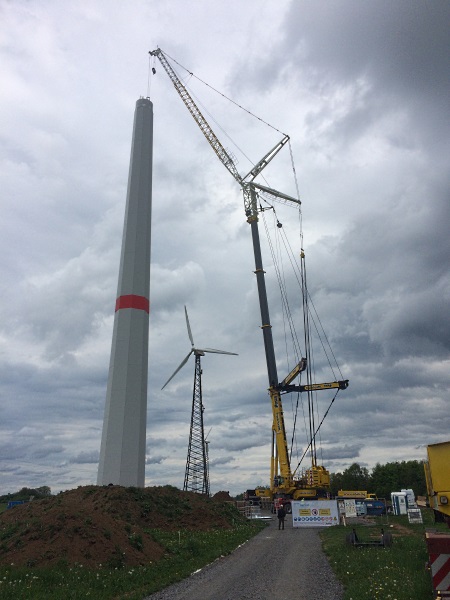

17./18. Mai 2017

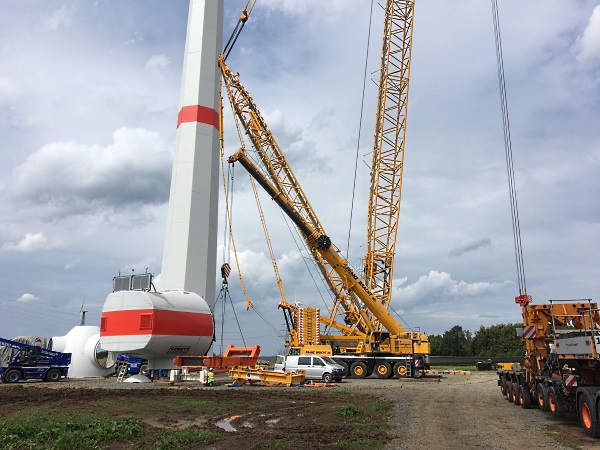

Turmmontage

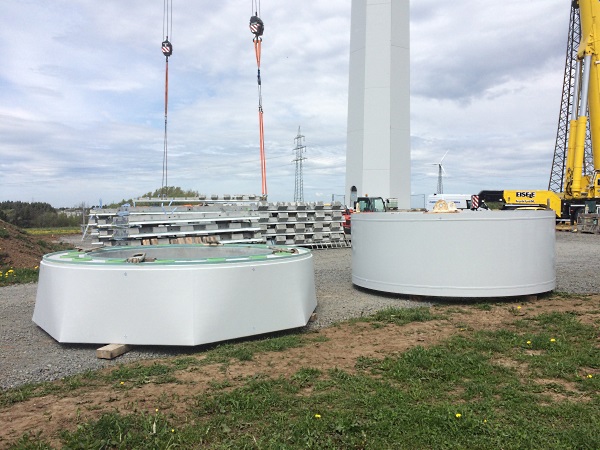

11. Mai 2017

Turmmontage

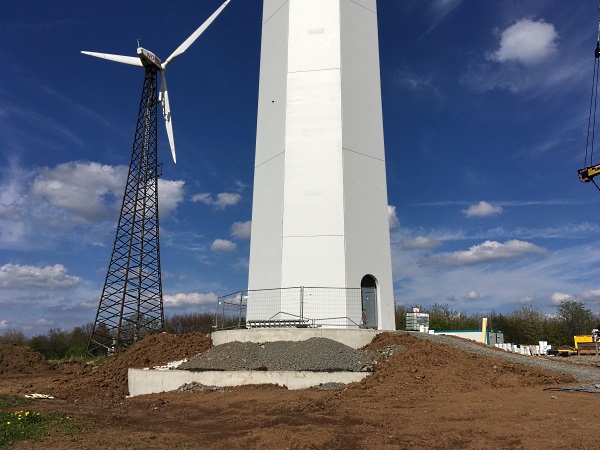

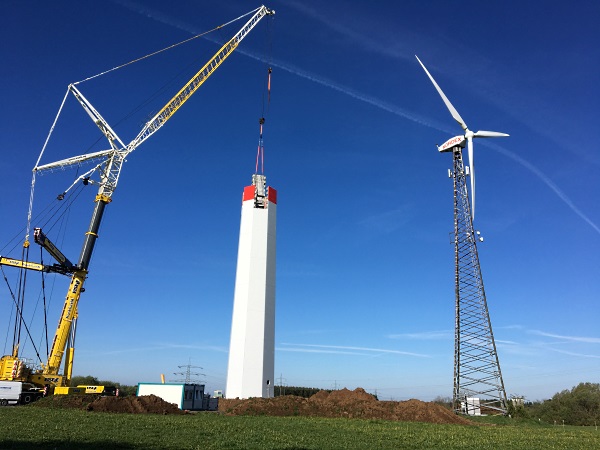

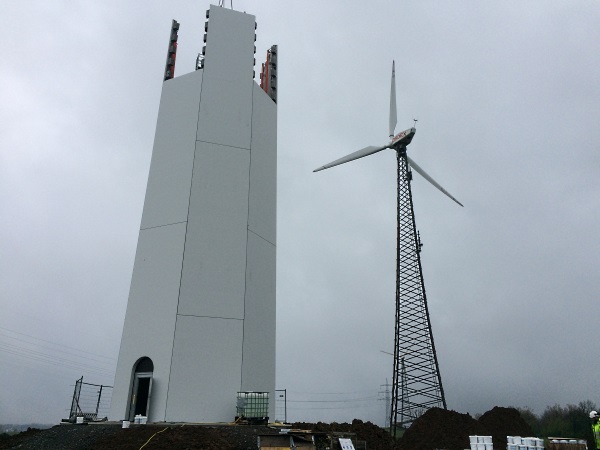

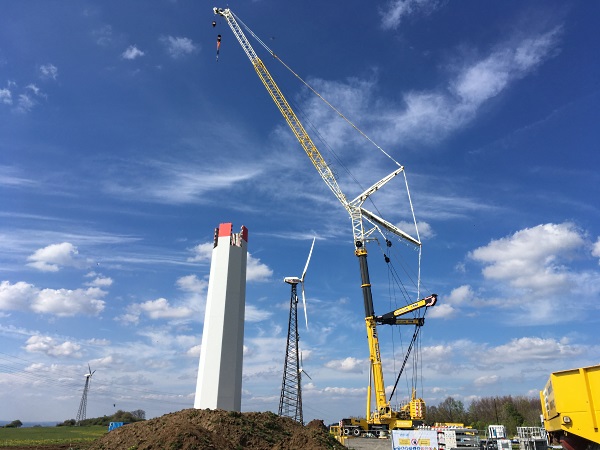

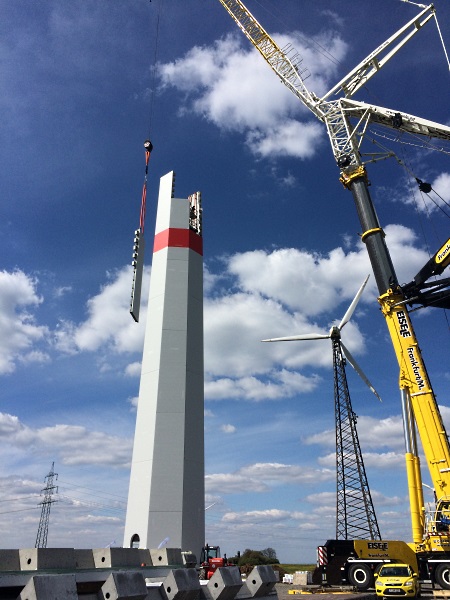

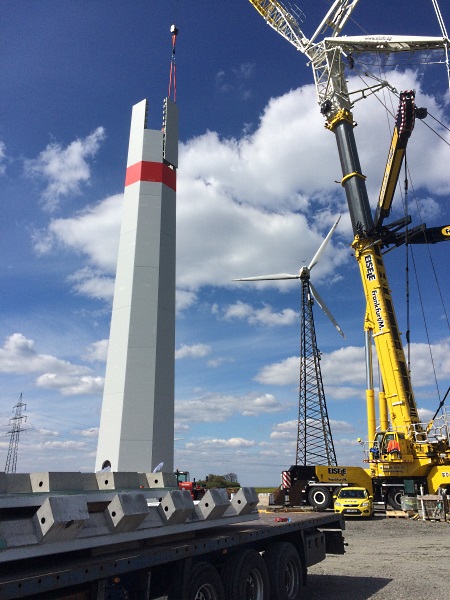

02.-09. Mai 2017

Turmmontage

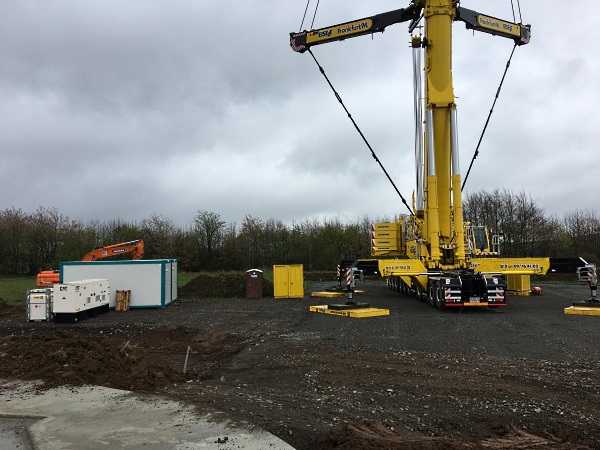

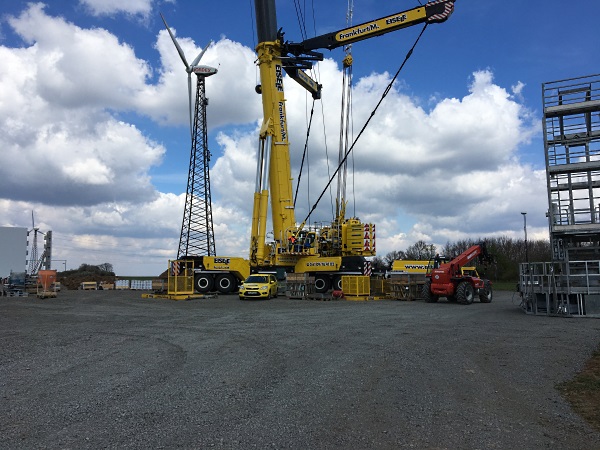

26.-28. April 2017

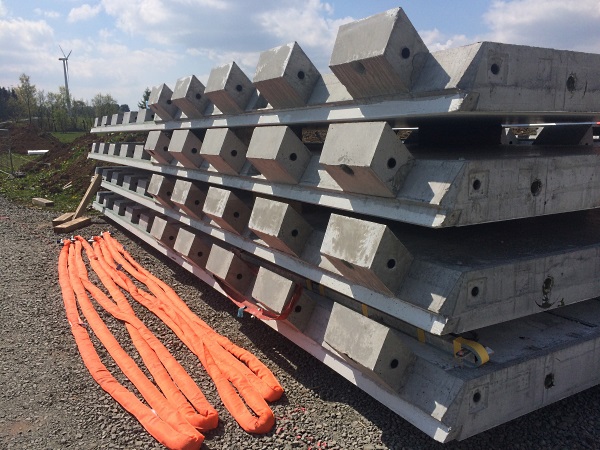

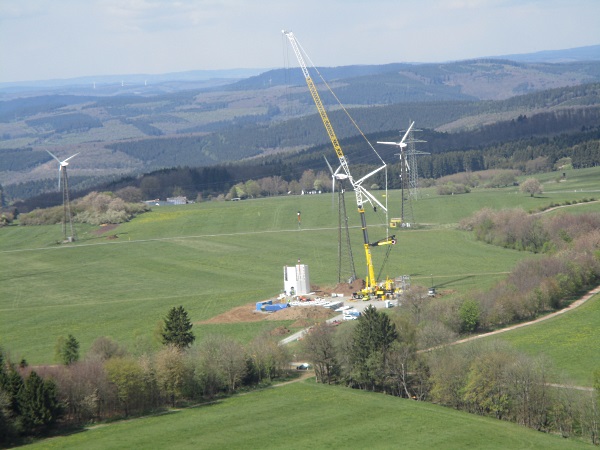

Beginn der Betonturmmontage

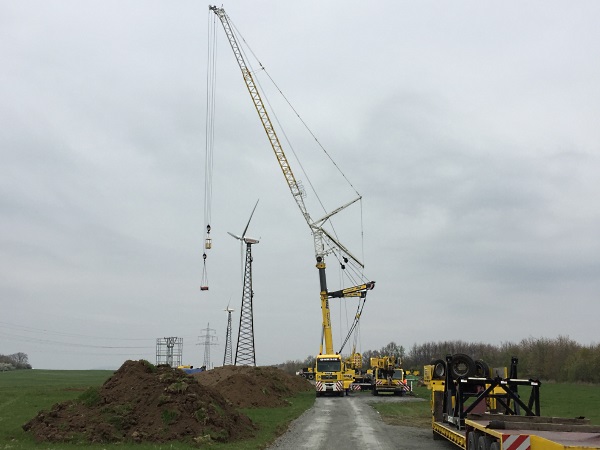

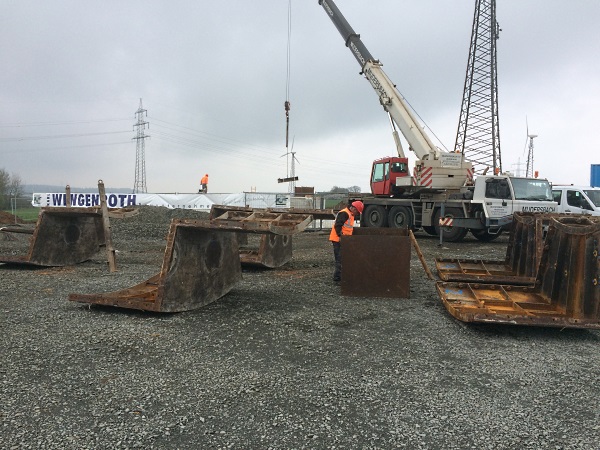

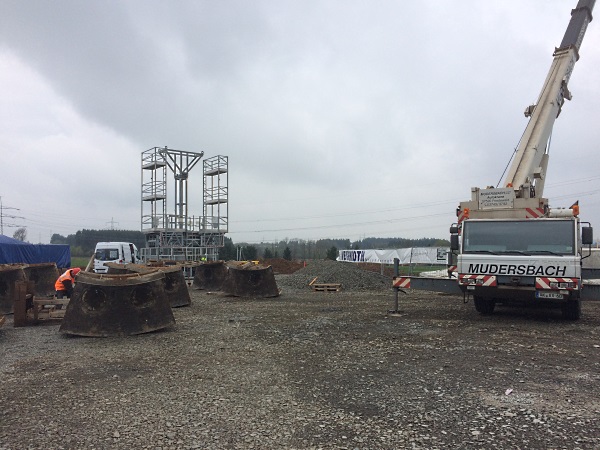

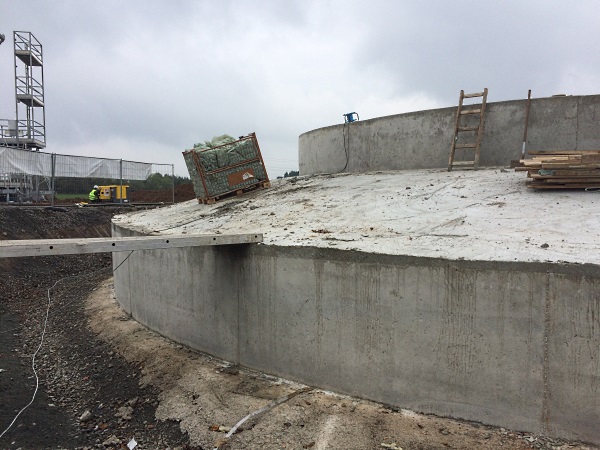

21. April 2017

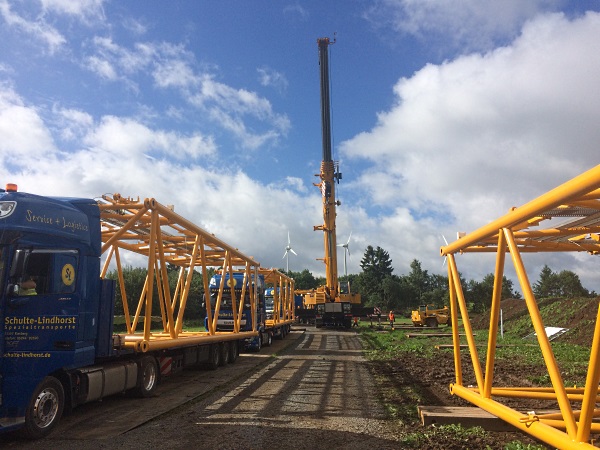

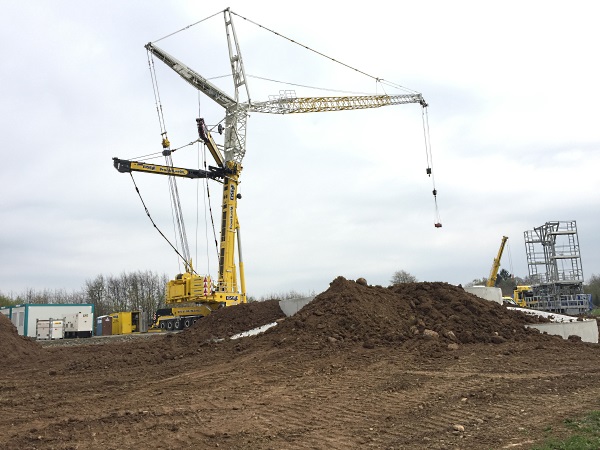

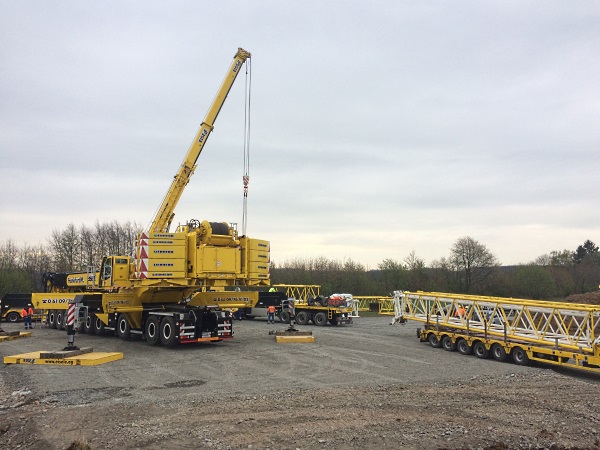

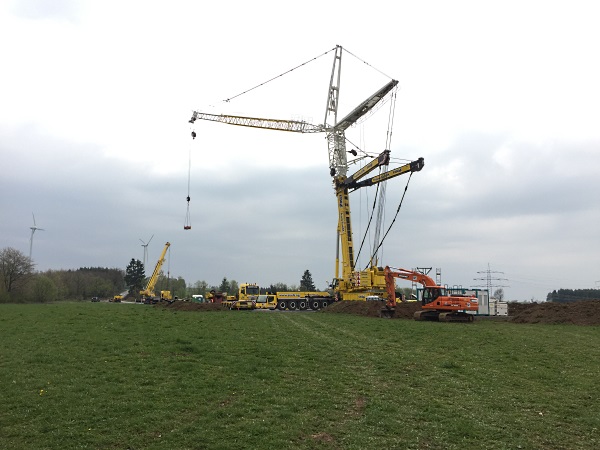

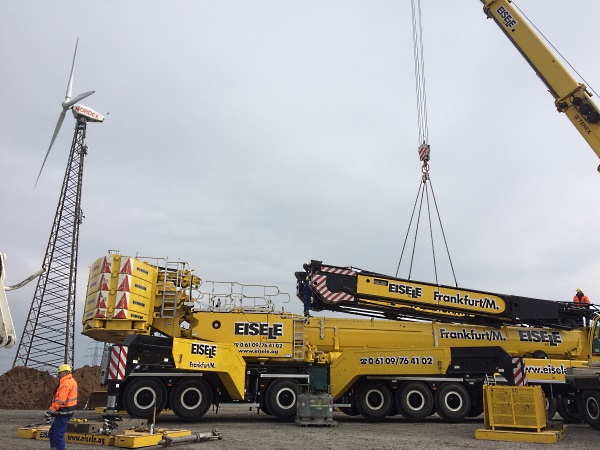

Aufbau des Krans zur Betonturmmontage

13. April 2017

Ausschalen des Fundamentes

11. April 2017

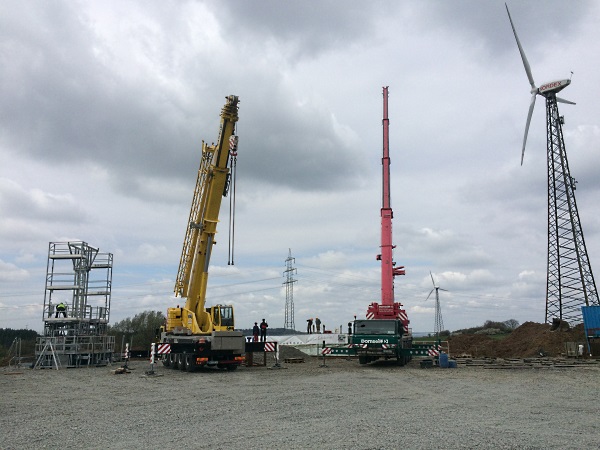

Rückbau Schalung und Aufbau Montagegestell

10. April 2017

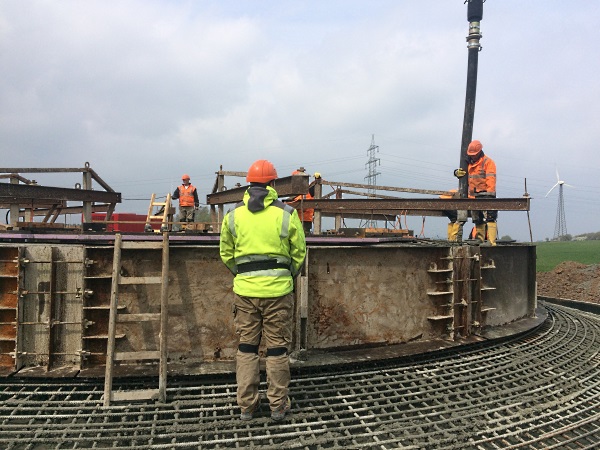

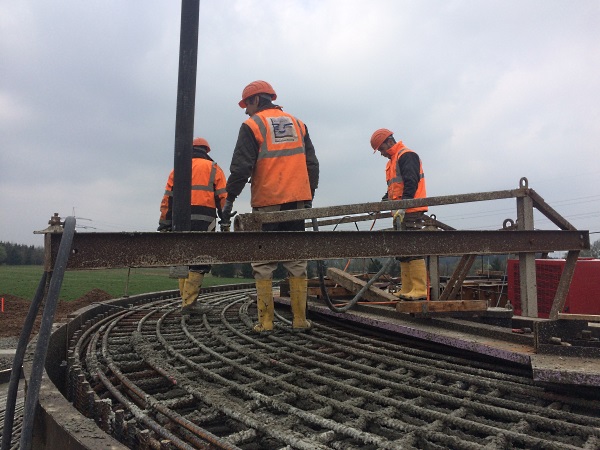

Fundamentbetonage

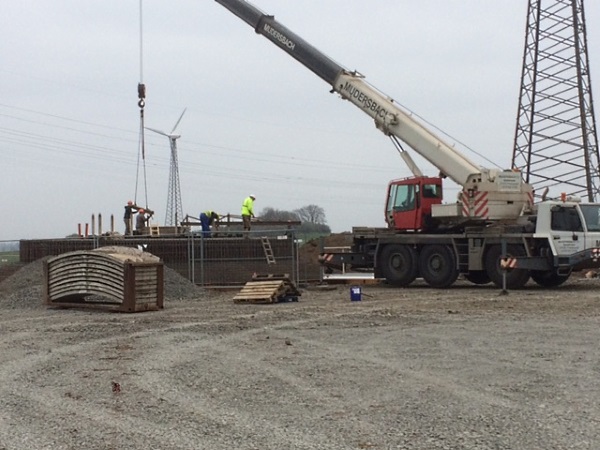

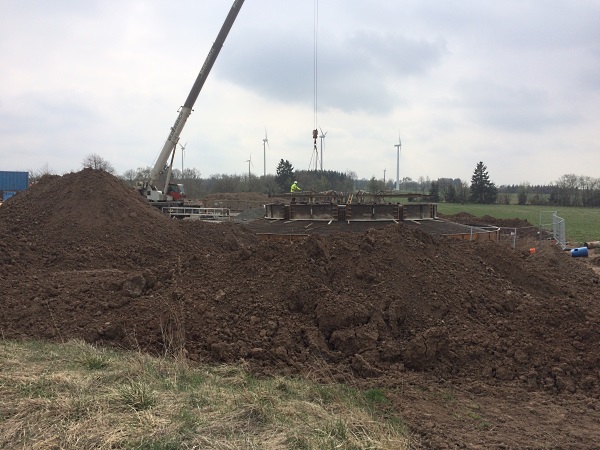

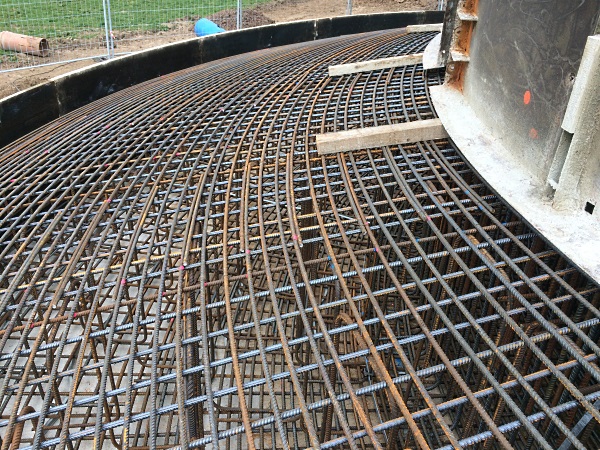

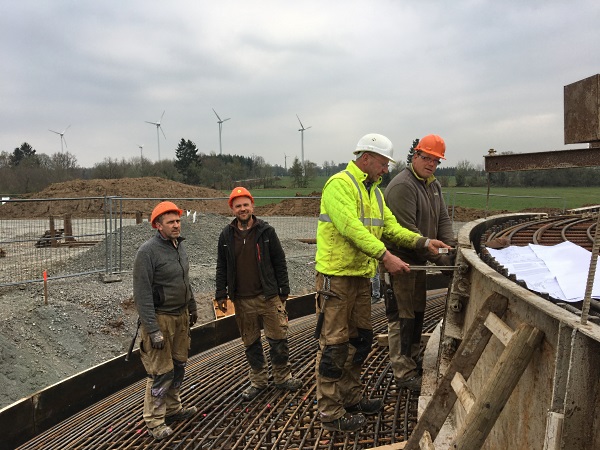

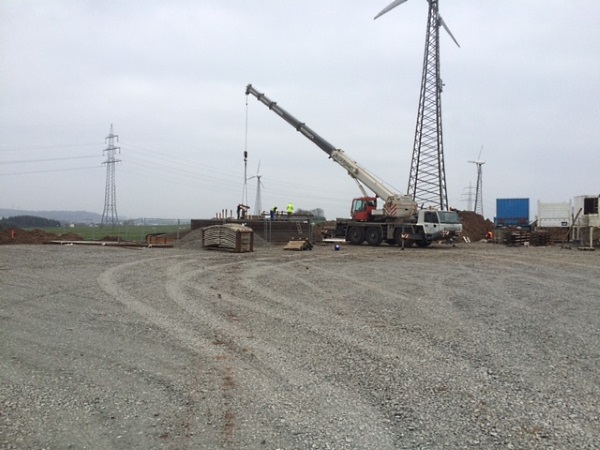

07. April 2017

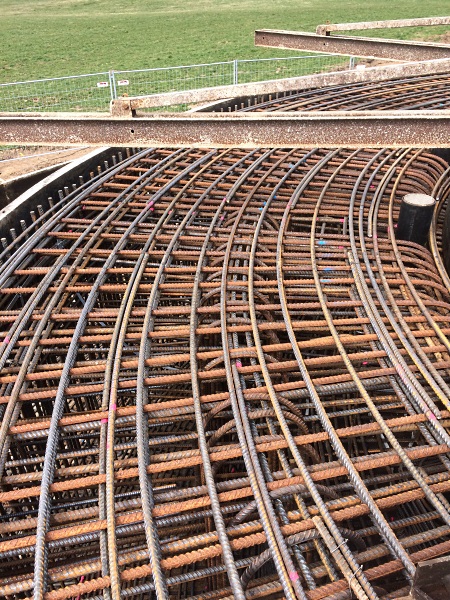

Letzte Schalungs- und Armierungsarbeiten

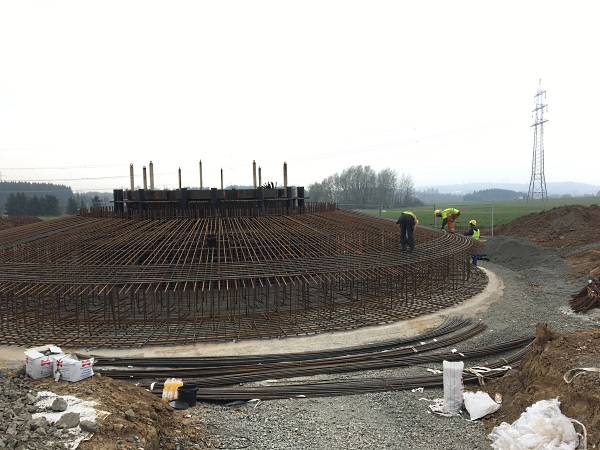

05. April 2017

Fundamentbewehrung

04. April 2017

Fortführung Fundamentarbeiten

31. März 2017

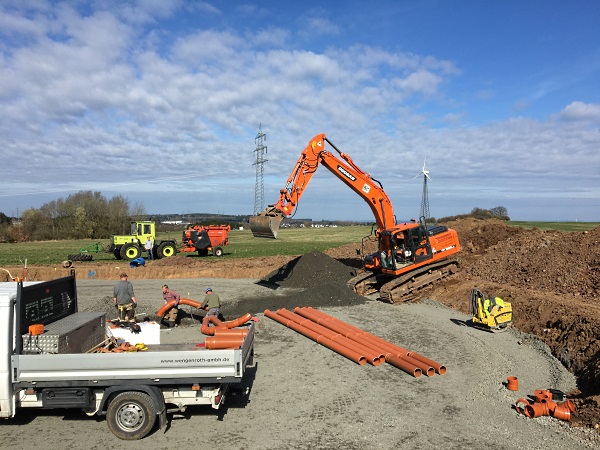

Schalungsarbeiten für Fundament

30. März 2017

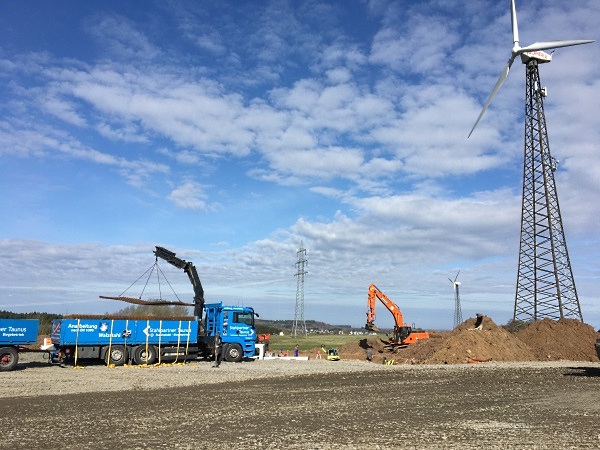

Fundamentarbeiten

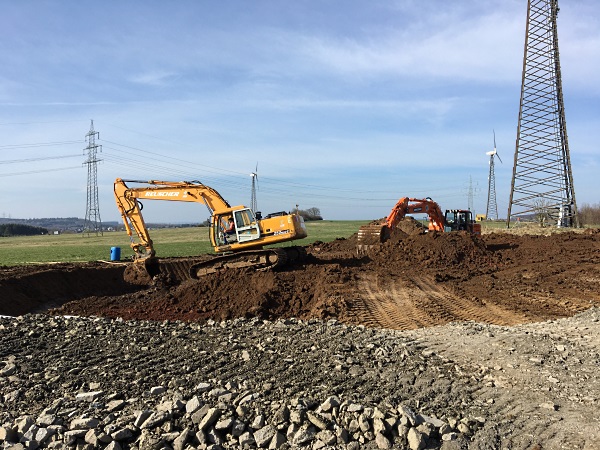

24. März 2017

Erdarbeiten für Fundament

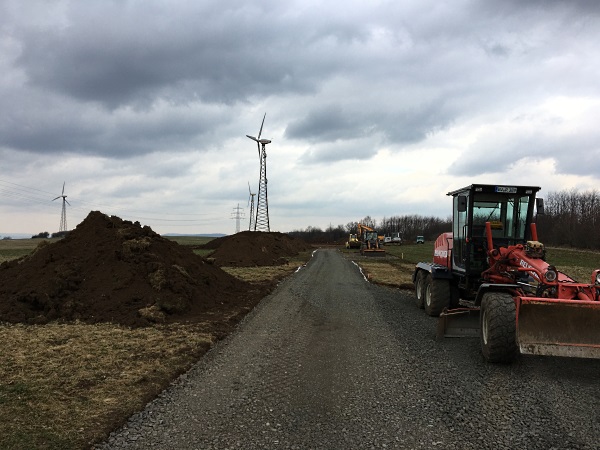

20. März 2017

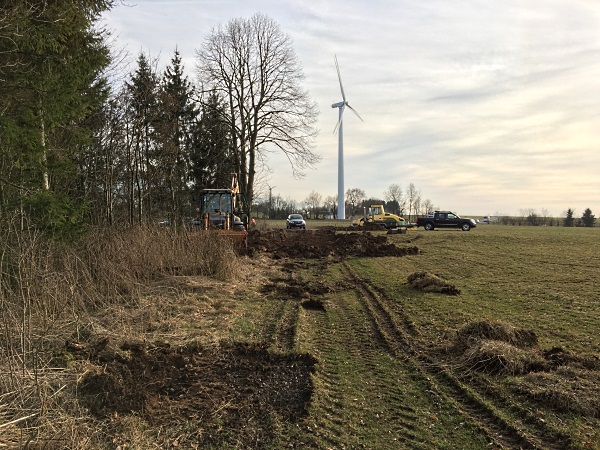

Baubeginn an der Repowering-Anlage

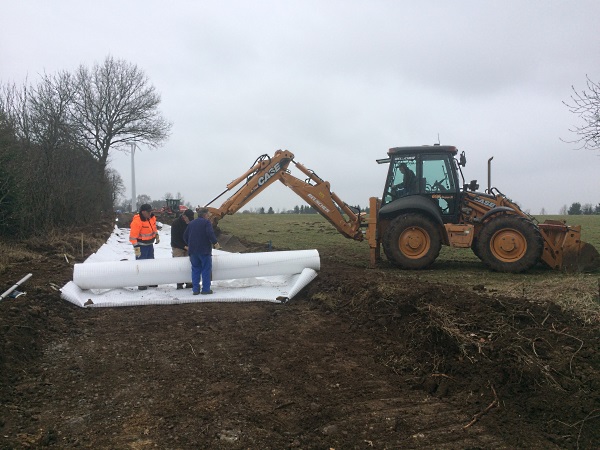

Arbeiten für Zuwegung und Erdplanum für Kranstellplatz

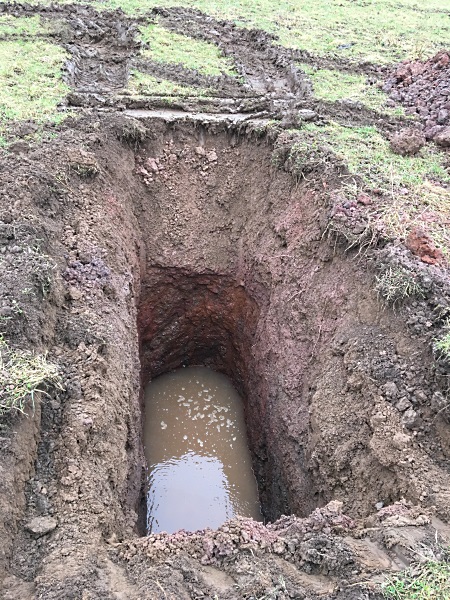

23. Februar 2017

Arbeiten für Bodengutachten

15. Februar 2017

Startschuss – Vertragsunterzeichung
